LICITATIE de 138 milioane euro constructie linie LEA 400 kV Gadalin (Cluj) - Suceava |
Info-Santiere Publicat de Elena Icleanu 11 Nov 2024 12:10 |
Compania Nationala de Transport al Energiei Electrice "Transelectrica" SA va atribui prin licitatie publica lucrarile de construire a unei noi linii electrice aeriene (LEA) de 400 kV simplu circuit la Gadalin - Suceava, inclusiv interconectarea la SEN. Valoarea estimata a contractului ce va fi atribuit este de 689,5 milioane de lei (circa 138 milioane de euro), fara TVA, iar durata de implementare a acestuia este de 69 de luni, din care 3 luni pentru proiectare, 18 luni pentru obtinerea autorizatiilor si avizelor si 48 de luni pentru executia lucrarilor.

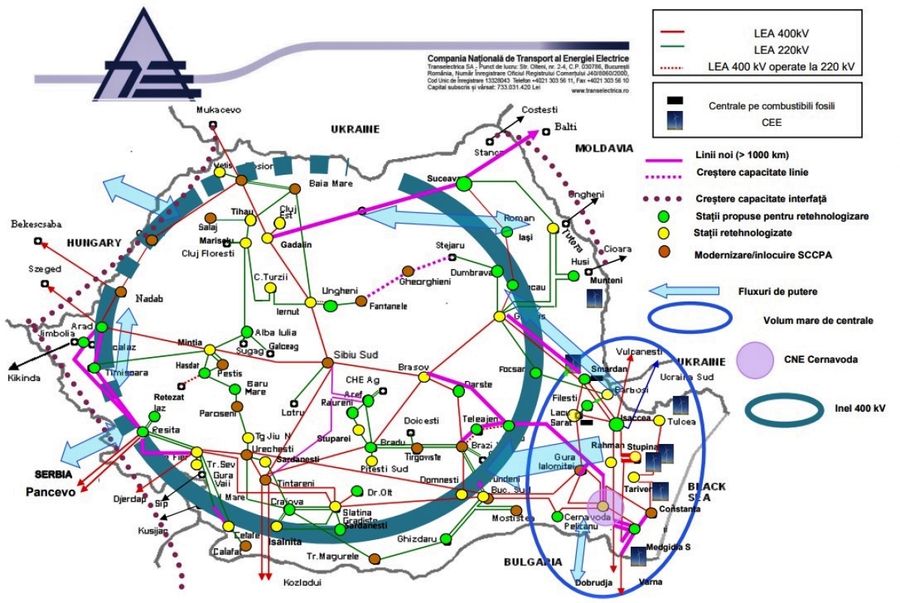

Traseul noii LEA are o lungime totala de circa 260 km, este situat in partea de nord a Romaniei si strabate teritoriul a 3 judete (Cluj - 37 km, Bistrita-Nasaud - 103 km si Suceava - 120 km), precum si a 40 de unitati administrativ - teritoriale (UAT).
Potrivit anuntului din SEAP, LEA 400 kV s.c. Gadalin - Suceava va fi alcatuita din mai multe tronsoane distincte, astfel:
• la intrarea in statia 400 kV Gadalin - un tronson pe linia dublu circuit existenta comun cu LEA 400 kV Gadalin - Rosiori (circa 4,3 km , 16 stalpi);
• un tronson nou de linie de simplu circuit pe stalpi Rodelta (circa 98,4 km, 337 stalpi);
• un tronson nou de linie de simplu circuit pe stalpi "Y" la traversarea muntilor (circa 124,8 km, 536 stalpi);
• un tronson nou de linie de simplu circuit pe stalpi Rodelta (circa 29,5 km, 89 stalpi);
• un tronson nou de linie dublu circuit comun cu LEA 400 kV Roman - Suceava (circa 1 km, 4 stalpi);
• la intrarea in statia Suceava un tronson pe linia dublu circuit existenta comun cu LEA 400 kV Roman-Suceava (circa 2 km, 6 stalpi).
Realizarea LEA 400 kV s.c. Gadalin - Suceava include si realizarea celulelor terminale de interconectare la SEN, respectiv extinderea statiei 400kV Gadalin cu celula de linie Suceava si extinderea statiei 400kV Suceava cu celula de linie Gadalin.
Pentru a participa la licitatie, ofertantii trebuie sa dovedeasca ca au dus la bun sfarsit minimum unul sau mai multe contracte, din care sa rezulte ca experienta similara a fost realizata in ultimii 8 ani, iar valoarea cumulata a lucrarilor si serviciilor este de minimum 100 de milioane de lei.
Ofertele vor fi departajate pe criteriul celui mai bun raport calitate-pret, componenta financiara avand o pondere de 40% in total, iar cea tehnica de 60%, repartizata astfel: experienta profesionala a membrilor specialisti din echipa de implementare concretizata in numarul de proiecte similare in care specialistii propusi au indeplinit activitatile solicitate pentru viitorul contract (34%), perioada de garantie (14%), demonstrarea unei metodologii corespunzatoare pentru obtinerea asigurarii ca lucrarile sunt realizate la parametrii calitativi solicitati (5%) si factorul de mediu - valoarea rezistentei electrice a conductoarelor active asociate LEA 400 kV Gadalin - Suceava (7%).
Termenul-limita pentru primirea ofertelor este stabilit la 18 noiembrie 2024, ora 15:00.
Studiul de fezabilitate a fost elaborat de Institutul de Studii si Proiectari Energetice SA si Tractebel Engineering GDF-Suez SA.
Potrivit indicatorilor tehnico-economici avizati in luna mai 2024, valoarea totala a investitiei este de 1,6 miliarde lei (inclusiv TVA), iar finantarea proiectului este asigurata din Fondul pentru Modernizare.
|
