Lucrarile la noul CET Arad, proiect de peste 100 mil. euro, au ajuns la 50% executie |
Info-Santiere Publicat de Elena Icleanu 18 Iul 2025 13:54 |

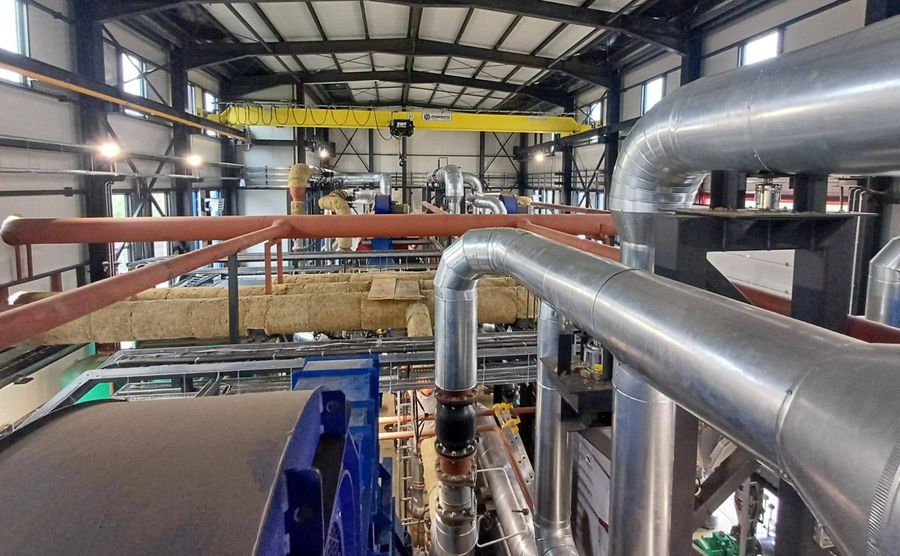

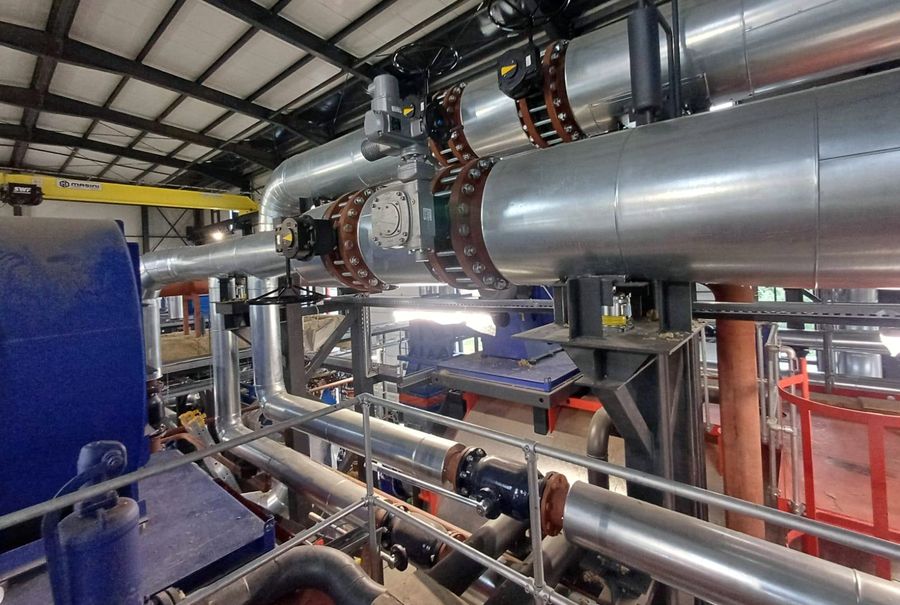

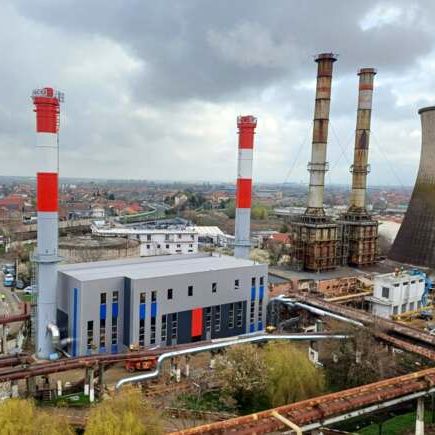

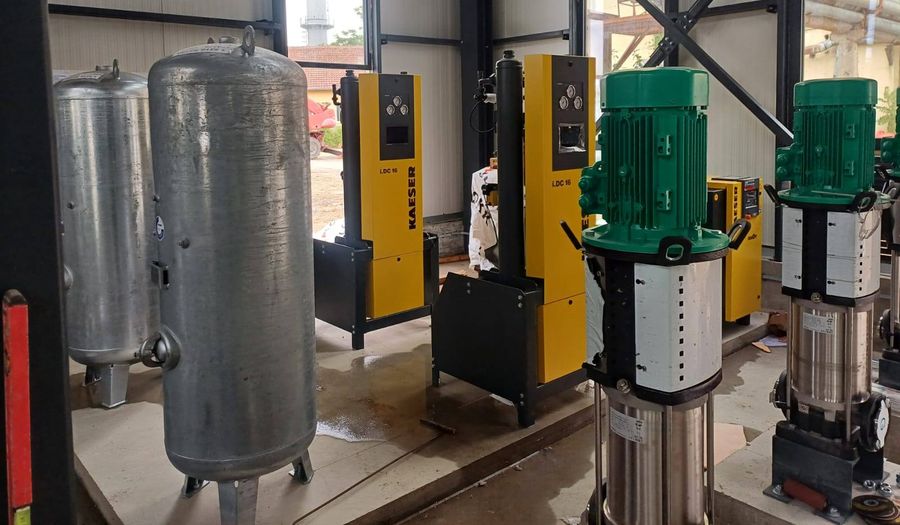

![]() Constructia a inceput in toamna anului trecut, antreprenor general fiind asocierea Elsaco Electronic - Elsaco Engineering - Vestra Industry, valoarea de atribuire a contractului de lucrari fiind de 581,3 milioane de lei. Din echipa de proiect mai fac parte si companiile Energomontaj, Aquaterm Green Energy, Electro-Alfa International si Alrosel Project, ca subcontractanti.
Studiul de fezabilitate a proiectului a fost intocmit de compania Proarcor Consulting, din Cluj-Napoca. Serviciile de management de proiect, supervizare a lucrarilor si dirigentia de santier sunt asigurate de asocierea Ciga Energy EPIC (lider) - RomCapital Invest - Safege SAS.
"In cursul lunii august sunt programate primele probe, iar daca nu sunt probleme, la inceputul toamnei vom folosi exclusiv noile cazane", a precizat Calin Bibart, primarul municipiului Arad.
Pentru acest proiect, grupul Clarke Energy, lider global in solutii eficiente de generare a energiei distribuite, livreaza 3 motoare J920 FleXtra CHP, ce vor produce aproximativ 32 MWe si 30 MWt. Noua centrala va avea, astfel, capacitatea de 30 MW electric si 70 MW termic, iar tehnologia va permite folosirea gazului sau a unui amestec de gaz cu 20% hidrogen, ceea ce va face ca emisiile de carbon sa fie mai mici.
Proiectul beneficiaza de finantare din Planul National de Redresare si Rezilienta (PNRR).
Obiectivul principal al proiectului consta in reducerea cu peste 30% a consumului de combustibil primar, prin producerea energiei electrice si termice in cogenerare de inalta eficienta, reducerea emisiilor de dioxid de carbon in atmosfera si totodata scaderea cu cel cel putin 50% a pretului de productie al gigacaloriei.
![]() ![]() ![]() ![]() |
