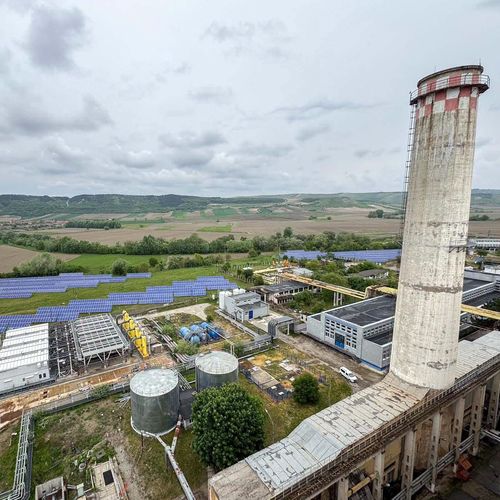

Romgaz accelerează lucrările pentru finalizarea noii centrale electrice de la Iernut, proiect energetic în care investițiile cumulate depășesc 350 de milioane de euro și care a ajuns la un stadiu de execuție de peste 90%. Compania a contractat Empresarios Agrupados Internacional pentru servicii de proiectare și asistență tehnică aferente ultimilor 4% din proiect, în timp ce TÜV Austria România coordonează managementul șantierului și procesul de punere în funcțiune, iar Hanwha Power furnizează echipamente tehnice. Lucrările ar urma să fie încheiate până la sfârșitul anului 2026, centrala urmând să intre în probe în timpul iernii și să funcționeze la capacitate în primul trimestru din 2027.
La finalul lunii august 2026, Romgaz a atribuit companiei spaniole de inginerie Empresarios Agrupados Internacional un contract în valoare de 1,16 milioane de euro pentru servicii de proiectare și asistență tehnică necesare finalizării noii centrale de la Iernut, din județul Mureș. Contractul vizează ultimii 4% din lucrările rămase de executat la proiectul energetic, care a acumulat întârzieri semnificative față de calendarul inițial.
TÜV Austria, GE și Hanwha Power, participă la etapa finală a proiectului
Pentru finalizarea și punerea în funcțiune a centralei, Romgaz a contractat mai multe companii specializate, cu responsabilități distincte. Empresarios Agrupados Internacional asigură serviciile de proiectare și asistență tehnică pentru lucrările rămase, iar TÜV Austria România gestionează managementul șantierului și coordonarea procesului de punere în funcțiune, în baza unui contract de aproape 14 milioane de lei, fără TVA. Specialiștii TÜV monitorizează și coordonează activitățile necesare pentru încheierea lucrărilor, precum și testarea, verificarea și integrarea în exploatare a instalațiilor energetice.
În proiect sunt implicate, de asemenea, GE - furnizorul turbinelor cu gaze și cu abur, al cazanelor recuperatoare și al altor echipamente principale ale noii centrale, precum și Hanwha Power - furnizor de echipamente tehnice. Partea rămasă de executat reprezintă una dintre etapele tehnice complexe ale proiectului și presupune inclusiv integrarea și testarea sistemelor, reglaje de inginerie și soluționarea problemelor tehnice rămase. Empresarios Agrupados Internacional a colaborat anterior cu Duro Felguera la proiecte internaționale de centrale electrice. Implicarea companiei spaniole la Iernut intervine după ce Romgaz a preluat rolul de antreprenor general pentru finalizarea investiției, în urma eșecului contractelor încheiate cu Duro Felguera.
Proiectul a trecut prin rezilierea succesivă a două contracte de execuție cu fostul constructor, după întârzieri repetate și blocaje, iar între Romgaz și Duro Felguera există în continuare dispute juridice.
Peste 50 de subcontractori, implicați în reluarea lucrărilor
Premierul interimar Ilie Bolojan a vizitat șantierul de la Iernut la 31 august 2026 și a indicat drept termen pentru încheierea lucrărilor sfârșitul acestui an. După finalizarea acestora, instalațiile ar urma să fie puse sub tensiune, iar centrala să intre în etapa de probe.
"După zece ani și eșecuri care au dus la rezilierea a două contracte, după realizarea a peste 90% din lucrări și abandonarea acestora de către contractantul general, anul trecut am decis ca Romgaz să preia finalizarea investiției. După preluarea proiectului, principala provocare a fost legată de reluarea contractelor cu cei peste 50 de subcontractori care au lucrat în anii anteriori. Acum, echipele sunt din nou în șantier și se lucrează la finalizarea lucrărilor. Am convenit că până la sfârșitul anului lucrările vor fi terminate, în așa fel încât centrala nouă să fie pusă sub tensiune. În iarnă, centrala va intra în probe, urmând să furnizeze primii MW în sistem. În primul trimestru al anului viitor va funcționa la capacitate", a transmis Ilie Bolojan.
Reluarea integrală a activităților din șantier depinde inclusiv de situația contractelor și a litigiilor în care este implicată Duro Felguera, în special în relația cu subcontractorii care au participat anterior la proiect. Romgaz a anunțat că a luat măsuri pentru limitarea impactului acestor probleme și continuarea lucrărilor.
Centrala de 430 MW va contribui la echilibrarea sistemului energetic
Noua centrală de la Iernut va avea o capacitate instalată de 430 MW, investițiile realizate pentru dezvoltarea proiectului depășind, cumulat, 350 de milioane de euro. Obiectivul este important și din perspectiva distribuției geografice a capacităților de producție a energiei electrice din România.
"Centrala de la Iernut are un rol important în sistemul energetic național. România are un deficit de producție în centru și vest și un surplus în sud-est. Odată pusă în funcțiune, centrala va contribui la echilibrarea sistemului și va reduce presiunea pe rețelele de transport al energiei pe relația est-vest. După ani de întârzieri, important este ca lucrările să continue și să putem folosi această capacitate în sistem cât mai repede", a mai precizat primul ministru.
