Agenda Constructiilor
Miercuri, 25 Decembrie 2024
Home - Stiri - Info-Santiere - Electromontaj a ajuns la 75% cu proiectul de constructie a LEA 220 kV Ostrovu Mare
Electromontaj a ajuns la 75% cu proiectul de constructie a LEA 220 kV Ostrovu Mare
Info-Santiere Publicat de AG&F 18 Oct 2024 12:40
Lucrarile de constructie a LEA 220 dublu circuit Ostrovu Mare – RET (linie noua), care va contribui la evacuarea energiei produse in hidrocentrala Portile de Fier 2, se afla intr-un stadiu avansat de executie. Linia are o lungime de aproximativ 31 de kilometri, un numar de 105 stalpi si traverseaza teritoriul a 5 unitati teritorial administrative din judetul Mehedinti.

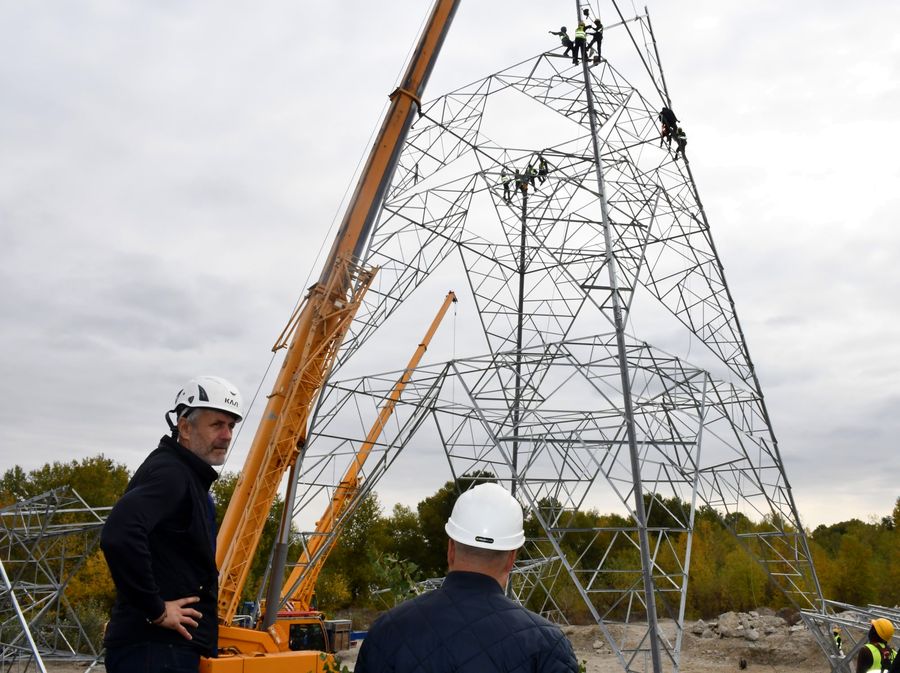

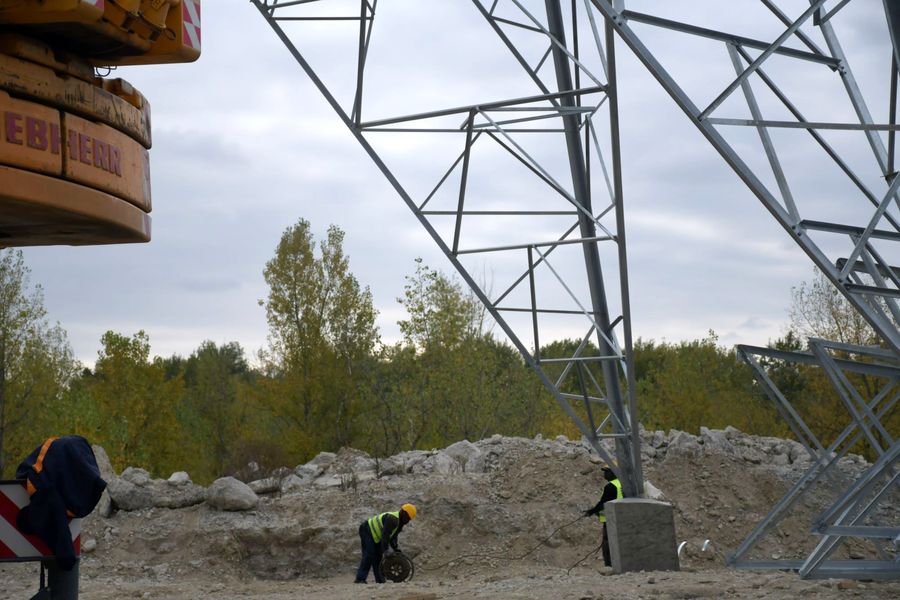

Saptamana aceasta a avut loc comandamentul de stadiul al investitiei, la care au participat Stefanita Munteanu, presedintele Directoratului Transelectrica, si Florin Cristian Tataru, membru al Directoratului, alaturi de directorul Directiei Investitii, Dorinel Vladu, si reprezentantii contractorului, Asocierea Electromontaj SA si ELM Electromontaj Cluj SA. Pana in prezent au fost ridicati 100 de stalpi, alti 2 fiind asamblati la sol si pregatiti a fi ridicati. Au fost realizate si finalizate 104 fundatii, stadiul fizic al investitiei fiind de 75%.

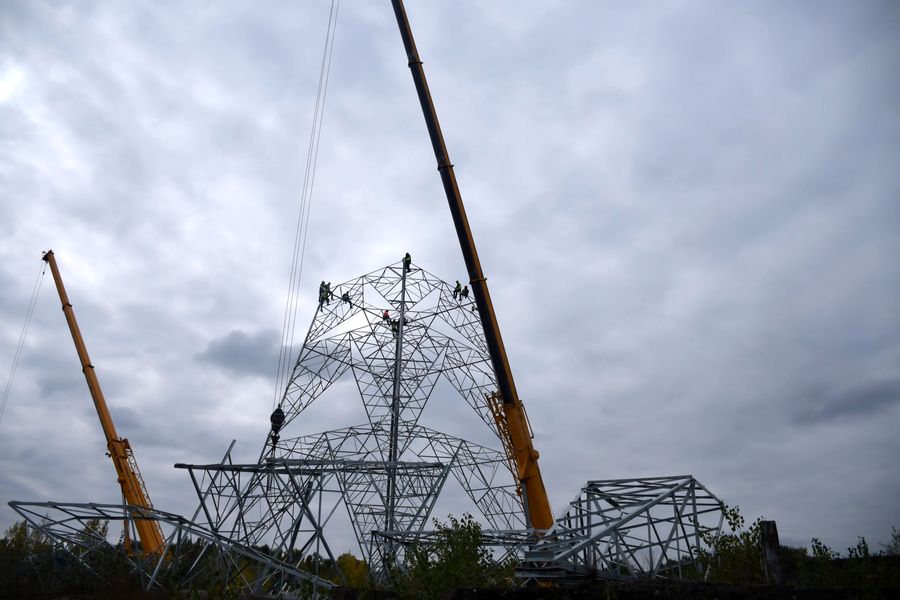

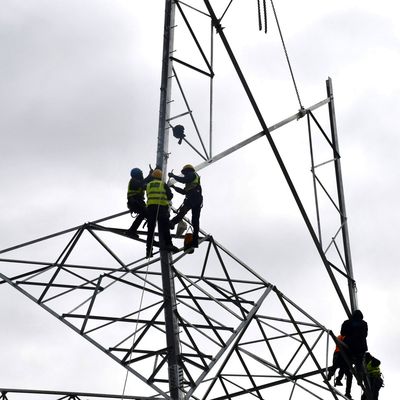

In aceste zile, se desfasoara cea mai complexa parte a lucrarii, respectiv tronsonul care traverseaza Bratul Gogosu al fluviului Dunarea, fiind vorba despre stalpi speciali utilizati in astfel de situatii, stalpi metalici de dublu circuit, tip turn, cu coronament dublu triunghi (coronament tip DONAU), care au inaltimea de 66 de metri. Deschiderea de traversare a Bratului Gogosu are lungimea de 560 de metri. Contractul de executie are o valoare totala de 49 de milioane de lei si a fost semnat in martie 2023, ordinul de incepere a lucrarilor fiind dat in luna mai 2023.


Termenul de finalizare a lucrarii este mai 2025. Noua linie de 220 kV va face legatura intre Statia Cetate si cea de-a 82-a statie din Reteaua Electrica de Transport a Romaniei, Statia Ostrov, investitie aflata in etapa de derulare a achizitiei publice pentru contractul de executie. Construirea noii linii Ostrovu Mare - RET si a statiei Ostrov au ca scop principal cresterea capacitatii de evacuare in Sistemul Electroenergetic National a energiei electrice produse in Hidrocentrala Portile de Fier 2. Reteaua electrica de transport gestionata de Compania Nationala de Transport al Energiei
Electrice Transelectrica SA are in prezent o lungime de aproximativ 9.140 de kilometri de linii electrice aeriene de 400 kV, 220 kV si 110 kV si 81 de statii electrice de transformare. In ultimii sase ani, Operatorul National de Transport si Sistem a construit peste 400 de kilometri de linii electrice aeriene noi de 400 kV, iar pana in 2030 se afla in constructie 740 de kilometri de linii electrice aeriene de inalta tensiune cu o valoare totala de peste 380 de milioane de euro.


Agenda Investitiilor
ABONARE REVISTA (click aici):  PROIECTE | INVESTITII | REVISTE | INDEX COMPANII
DATE DE CONTACT: Agenda Constructiilor & Fereastra - Tel/Fax: 021-336.04.16, 031-401.63.88

RAWLPLUGhiltiABONARE REVISTESISECAMALLBIMTotalEnergies
ROCKWOOL 196
Editia
NOIEMBRIE-DECEMBRIE 2024!
- pe site -
Revista Agenda Constructiilor editia nr. 187 (Noiembrie-Decembrie 2024)


Autentificare

Editia
OCTOMBRIE 2024!
- pe site -
Revista Agenda Constructiilor editia nr. 186 (Octombrie 2024)

Editia
SEPTEMBRIE 2024!
- pe site -
Revista Agenda Constructiilor editia nr. 185 (Septembrie 2024)

romania fara hospice
GHID de INSTALARE
CDS
SIGM
konsent
BogArt
Arduro
noark
quadratum
SSAB
theda mar
EURO BUILD
rigips
MAKITA
leviatan
AED
ERBASU CONSTRUCT
concelex
strabag nivel 1
ELECTROGRUP
GEWISS
EDIT-Structural
CONCEPT STRUCTURE
VEGO
Acvatot 2019
Ubitech
DRS

Parteneri

top 500
HABITAT
FPSC_2019
top 500

pereti cortinatamplarie aluminiu Termopan Salamander
urmarirea comportarii in timp a constructiilor<
